Экспертиза общего имущества МКД с разграничением ответственности застройщика и УК
4 фото Объект
Многофункциональный жилой комплекс с подземной автостоянкой в Западном округе Москвы. Ввод в эксплуатацию — 2021–2022 гг.
- Три корпуса до 24 наземных этажей; два эксплуатируются, один на консервации
- Монолитный железобетонный каркас, фасадная система с облицовкой фиброцементными панелями, плоская кровля с организованным водоотводом
- Трёхуровневая подземная автостоянка (этажи −1, −2, −3)
- Инженерия — ИТП, отопление, ХВС и ГВС, канализация, механическая вентиляция, кондиционирование, лифты, электроснабжение
- Системы безопасности — АПС, АУПТ, СОУЭ, дымоудаление, СКУД, СОТ, АСКУЭ
С какой проблемой обратился заказчик
Дом приняла в управление новая управляющая организация. Дому три-четыре года, а в паркинге протечки через перекрытия, пожарная автоматика не работает, часть оборудования в аварийном режиме. Жители требуют устранения от того, кто управляет домом сегодня, — то есть от заказчика.
Версия, лежащая на поверхности: составить дефектную ведомость и предъявить её застройщику по гарантии. Дом новый — значит, отвечает строитель.
Слабых мест здесь два. Любой дефект, который оппонент переквалифицирует в следствие ненадлежащей эксплуатации, выпадает из требования — а вместе с ним рушится доверие ко всей ведомости, включая бесспорные позиции. Второе: часть недостатков действительно возникла в эксплуатации, и адресат у них другой — предыдущая управляющая организация. Смешение двух адресатов в одном перечне обнуляет обе претензии сразу, а расходы остаются на действующей УК и собственниках.
Как мы сформулировали задачу
Задачу переопределили: не перечислить дефекты, а разграничить ответственность. Это два самостоятельных исследования на одном объекте — с разными адресатами, разными периодами и разными сметами. Задача 1 — строительные недостатки застройщика. Задача 2 — недостатки, возникшие из-за ненадлежащего содержания и текущего ремонта, за период до установленной договором даты смены управляющей организации.
Приняли порог достоверности: дефект относится к задаче только при вероятности классификации не ниже 80 %, для критических — не менее чем по двум независимым категориям доказательств из пяти (инструментальная, фотографическая, документальная, сравнительная, логико-временна́я). Дефекты, не проходящие порог, не распределяли «по остаточному принципу», а вывели в третью категорию — неклассифицируемые, с отдельным обоснованием по каждому.
Нормативная база: ФЗ № 384-ФЗ, ФЗ № 123-ФЗ, ФЗ № 261-ФЗ, ГрК РФ (ст. 52, 53), ГОСТ 31937-2024, ГОСТ 15467-79, ГОСТ 30971-2012, СП 7.13130.2013, СП 70.13330.2012, СП 255.1325800.2016, ПП РФ № 1479, Постановление Госстроя РФ № 170, ПТЭЭП.
Что мы сделали
- Систематизировали 227 единиц исходных материалов — 164 файла проектной и рабочей документации, 11 актов и документов заказчика, 3 документа натурного обследования, 49 скриншотов систем диспетчеризации.

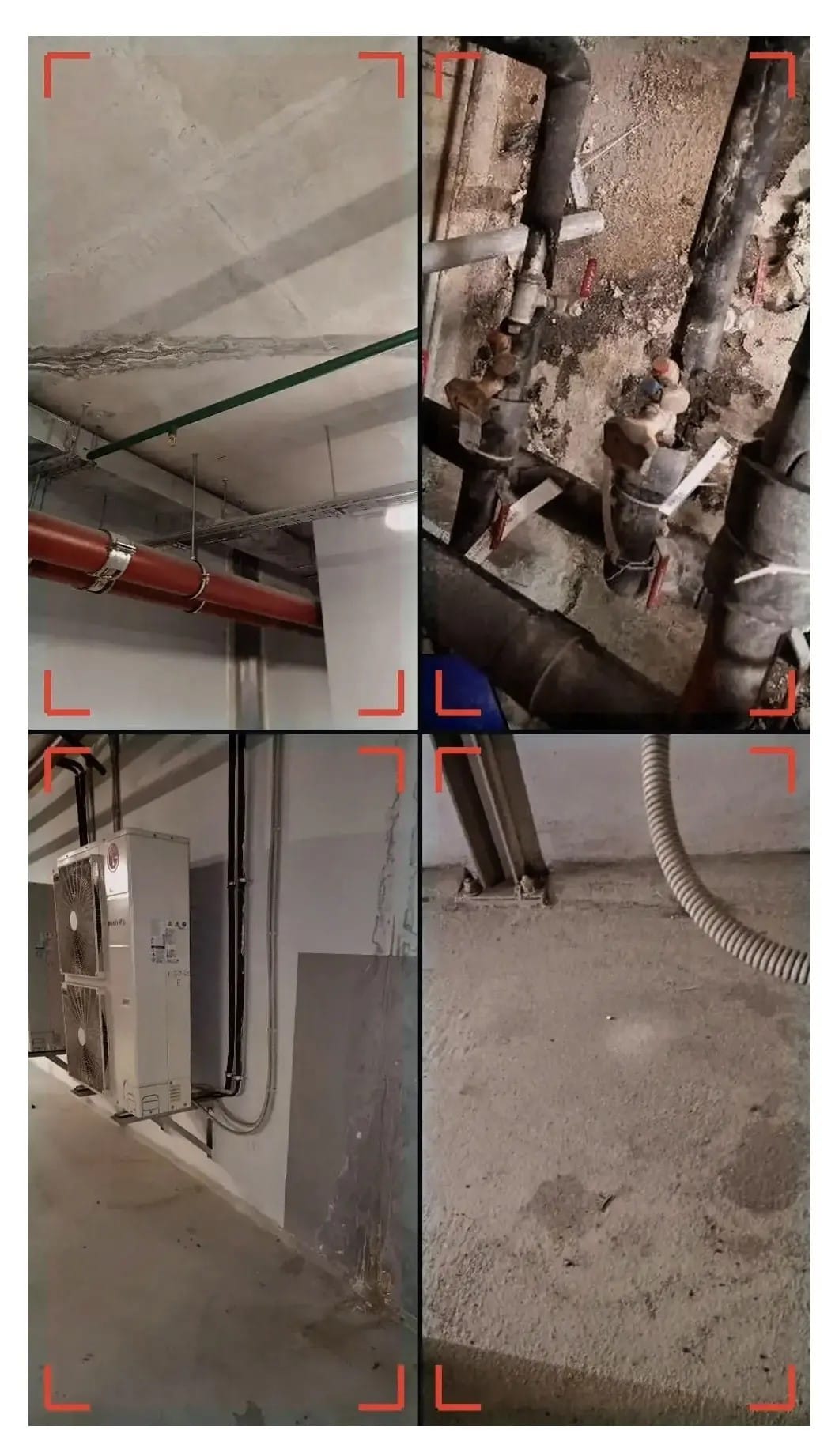

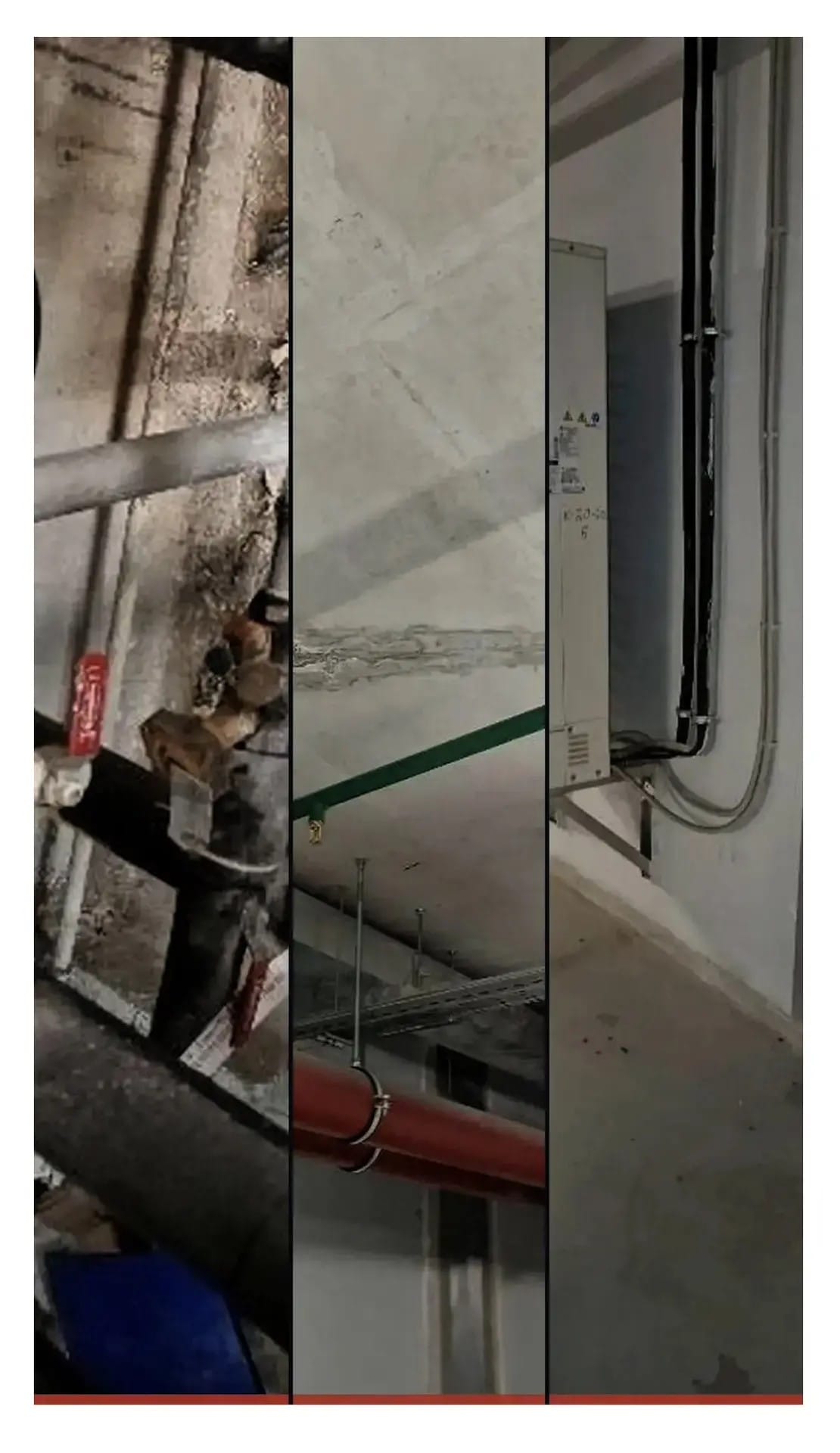

- Обследовали 11 зон общего имущества за пять дней — ИТП, электроснабжение, диспетчерская, вентиляция, кондиционирование, три уровня паркинга, кровля, лестничные клетки, технический этаж, подъезды, фасады и прилегающая территория.
- Выполнили визуальный, измерительный и неразрушающий контроль 19 поверенными средствами измерений — склерометр, ультразвуковой толщиномер, влагомер, термоанемометр, нивелир с рейкой, лазерные дальномеры, динамометрический ключ.
- Привлекли данные диспетчеризации SCADA — наработка оборудования в моточасах и хронология аварийных режимов как независимый источник о периоде возникновения дефекта.
- Классифицировали каждый дефект по значимости и каждую зону по категории технического состояния — по ГОСТ 15467-79 и ГОСТ 31937-2024 соответственно, по наихудшему дефекту в границах зоны.
- Составили два независимых локальных сметных расчёта — отдельно по строительным и отдельно по эксплуатационным недостаткам.
Что установили
Всего выявлено 76 уникальных дефектов; классифицировано 84 % записей. Ни одна из 11 зон общего имущества не соответствует работоспособному или нормативному техническому состоянию: 4 зоны (36 %) аварийные, 7 (64 %) ограниченно-работоспособные.
Задача 1 — 52 строительных недостатка, 9 из 11 зон. По значимости: 15 критических, 24 значительных, 13 малозначительных — 75 % существенных. Нарушения системные и сведены в пять групп: гидроизоляция и водоотведение (12 дефектов, 7 зон), пожарная безопасность (8 дефектов, включая 69 противопожарных клапанов дымоудаления без реверсивных электроприводов), качество отделочных и монтажных работ (18), отступления от проектных решений инженерных систем (6), дефекты несущих и ограждающих конструкций (10). Стоимость устранения по ЛСР № 1 — 35 144 409,11 руб.
Задача 2 — 15 эксплуатационных недостатков, 8 из 11 зон. Один критический (нефункционирующий подъёмник для маломобильных групп), остальные — значительные и малозначительные. Три группы: отсутствие регламентного технического обслуживания (6 дефектов), ненадлежащее содержание помещений (5), непроведение текущего ремонта при известных неисправностях (4). Стоимость устранения по ЛСР № 2 — 6 358 935,75 руб.
13 дефектов не отнесены ни к одной из задач — и это сделано намеренно. Основание в 92 % случаев — двойственная причинность: дефект содержит признаки и строительного, и эксплуатационного происхождения, а материалов для определения преобладающей причины недостаточно. Их стоимость в сметы не включена. Три из них критические и требуют безотлагательного устранения независимо от того, кто окажется ответственным: неработоспособная установка пожаротушения электрощитовых, активная сквозная протечка через плиту перекрытия паркинга с коррозией арматуры, смещение стояка отопления от вертикали на 3,5°.
Точкой отсечения ответственности стали акты приёмки и гидроиспытаний 2022 года. Они фиксируют исправность инженерных систем на момент передачи дома от застройщика — и тем самым исключают строительное происхождение дефектов, выявленных в этих же системах при обследовании 2026 года.
Причинно-следственная цепь разграничения: акт приёмки 2022 г. фиксирует исправность системы → дефект, отсутствовавший на эту дату, не может быть строительным → характер дефекта (загрязнение, коррозия без обработки, наработка без ТО по данным SCADA) → период управления предыдущей УК; и обратная цепь: дефект, физически невозможный за 3–4 года эксплуатации (нарушение гидроизоляции, отсутствие проектного оборудования, монтажные ошибки) → строительное происхождение независимо от качества эксплуатации.
Что это дало заказчику
Одна дефектная ведомость превратилась в две адресные претензии. 35,1 млн руб. — к застройщику, 6,4 млн руб. — к предыдущей управляющей организации. Каждая со своим перечнем, своим сметным расчётом и своим правовым основанием.
Действующая управляющая организация вышла из-под требований собственников. Каждый дефект датирован периодом, предшествующим её управлению, — с документом или измерением под этой датой.
13 спорных дефектов вынесены за пределы обеих претензий. Именно это защищает первые две цифры: оппоненту не за что зацепиться, чтобы объявить всю ведомость натянутой. По каждому спорному дефекту указано, какой документ или метод исследования переведёт его в ту или иную задачу.
Заказчик получил перечень документов для истребования. По каждому — кто предположительно им владеет и как его получение повлияет на классификацию, с оценкой вероятности. При получении приоритетного пакета число неразрешённых позиций сокращается с 13 до 5–8.
Безотлагательные работы отделены от спорных. Три критических дефекта, влияющих на пожарную безопасность и несущую способность, вынесены в отдельный перечень к немедленному устранению — вне зависимости от исхода спора о деньгах.
Заключение подготовлено с расчётом на оспаривание. Порог достоверности объявлен и применён, для критических дефектов обеспечено не менее двух независимых источников, все 19 средств измерений приведены с номерами свидетельств о поверке, а ограничения вынесены отдельным разделом: разрушающий контроль не проводился, комплексные испытания систем противопожарной защиты не выполнялись, доступ в законсервированный корпус был ограничен, разрыв между граничной датой и датой обследования составил 10 месяцев с описанием компенсирующих мер.
Другие наши работы
Строительно-техническая экспертиза авиационного ангара Сборно-разборный тёплый авиационный ангар
Экспертиза качества ремонтных работ по претензии заказчика Два пассажирских санузла в здании аэровокзала крупного российского аэропорта
