Экспертиза объёмов, качества и стоимости работ в подрядном споре
7 фото Объект

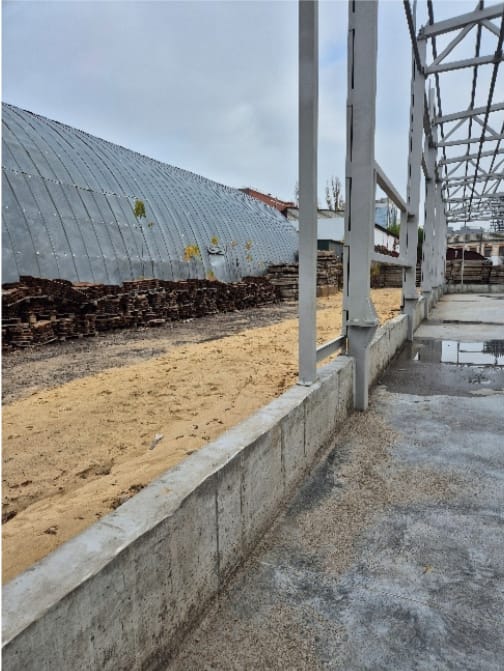

Пристройка к главному производственному корпусу действующего предприятия в Воронеже. Незавершённое строительство: работы приостановлены, объект стоит в открытом контуре.
- Площадь пристройки около 1400 м²; выполнены монолитный цоколь, песчаное основание под полы, смонтирован металлокаркас, велась подготовка к монтажу сэндвич-панелей
- Договор подряда с твёрдой сметной стоимостью, техническим заданием и графиком производства работ
- Документы спора — 16 актов КС-2 и КС-3 за период с апреля по октябрь, 19 актов освидетельствования скрытых работ, дефектная ведомость заказчика
- Заказчик экспертизы — подрядчик; предмет — объём, качество и стоимость фактически выполненного
Натурное обследование с фиксацией состава присутствовавших и фотофиксацией по зонам: цоколь, монолитный пояс, полы, колонны, фахверковые стойки, фланцевые стыки и узлы металлоконструкций.
С какой проблемой обратился заказчик
Стройка встала. Из шестнадцати актов КС-2 заказчик подписал четырнадцать, два оставил без подписи и без мотивированных возражений, а ещё один подписал с протоколом разногласий, составленным в одностороннем порядке, — и вычел из суммы стоимость устранения дефектов по собственной ведомости. Параллельно предъявлен срыв сроков.
Версия, лежащая на поверхности: оспаривать дефектную ведомость по пунктам и требовать оплату подписанных актов.
Слабых мест здесь два. Дефекты и сроки — две самостоятельные претензии: можно отбиться по каждому дефекту и всё равно проиграть спор на неустойке за просрочку. Второе: значительная часть фактически выполненного лежит за пределами сметы — перерасход материалов из-за фактического рельефа и работы по изменённому заказчиком техническому заданию. Без документального обоснования этот объём превращается в подарок: работы сделаны, а требовать за них нечего.
Как мы сформулировали задачу
Задачу переопределили: не «оценить качество работ», а свести всё взаимодействие сторон в один финансовый баланс. Спор был не про дефекты — он был про то, сколько в итоге причитается подрядчику.
Отсюда четыре независимых блока, каждый со своим ответом: фактический объём и стоимость выполненного, включая работы вне сметы; обоснование сроков; качество с разбором каждого дефекта; риски незавершённого и незаконсервированного объекта. Блоки развели намеренно — так, чтобы результат по одному не зависел от результата по другому.
По каждому дефекту из ведомости заказчика устанавливали не только причину, но и адресата, и отдельно — требуется ли устранение вообще. Позиция, которая закрывается последующими работами или укладывается в допуски, не должна попадать в стоимость устранения.
Правовая и нормативная рамка: Гражданский кодекс РФ (ст. 716, 720, 743, 752, 753), Градостроительный кодекс РФ (ст. 48, 51, 52), СП 70.13330.2012, СП 63.13330.2018, СП 29.13330.2011, СП 48.13330.2019, СП 72.13330.2016, ФСНБ-2022 и методика, утверждённая приказом Минстроя России № 421/пр.
Что мы сделали
- Проанализировали договорную и исполнительную базу — договор с приложениями (смета, техническое задание, график), 16 актов КС-2 и КС-3, 19 актов освидетельствования скрытых работ, раздел проекта КЖ, дефектную ведомость заказчика.
- Провели натурный осмотр объекта с фотофиксацией по конструктивным зонам — замеры цоколя и монолитного пояса, полы и термошвы, колонны, фахверковые стойки, фланцевые стыки, узлы и защитные покрытия металлоконструкций.
- Сопоставили сметные и фактические объёмы по каждой позиции и отдельно рассчитали работы вне сметы по единичным расценкам самого договора — то есть по цене, которую стороны уже согласовали.
- Проверили фактический расход материалов по актам скрытых работ и товарно-транспортным накладным — с установлением причины отклонения от сметы.
- Проверили обоснованность продления сроков по двум независимым основаниям — по метеорологическому архиву за ключевые месяцы и по количеству внесённых заказчиком изменений технического задания с оценкой технологического цикла каждого.
- Разобрали каждую позицию дефектной ведомости по трём признакам: причина, адресат ответственности, необходимость устранения.

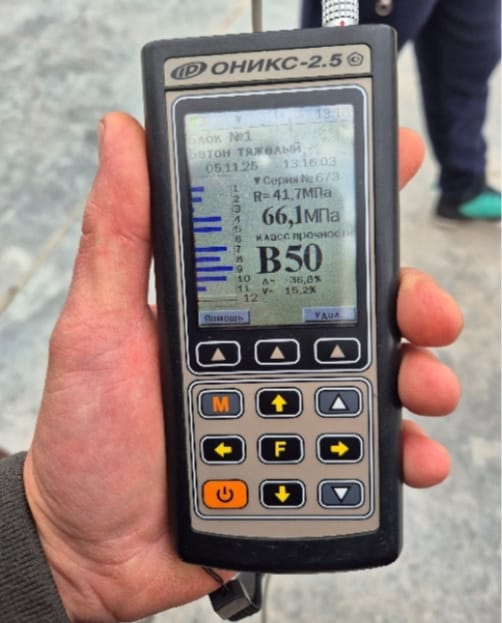

- Рассчитали стоимость устранения локальным сметным расчётом ресурсно-индексным методом по ГЭСН-2022 в ценах III квартала 2025 года по Воронежской области.
- Оценили риски незавершённого объекта — состояние открытого контура, отсутствие консервации при длительной приостановке и воздействие постороннего водного стока на площадку.
Что установили

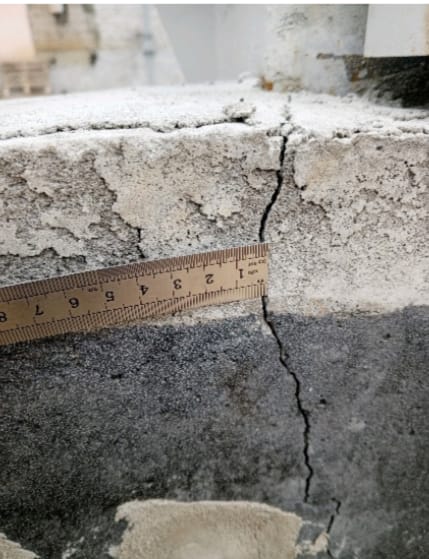

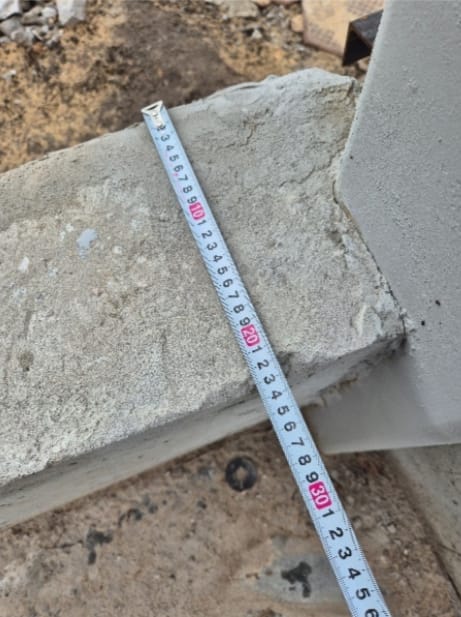

Дефектная ведомость после разбора сократилась втрое. Из семи позиций реального устранения требуют три: трещины монолитного пояса протяжённостью 170 п.м., двенадцать незабетонированных отверстий и коррозия металлоконструкций на 8 м². Остальные четыре устранения не требуют.

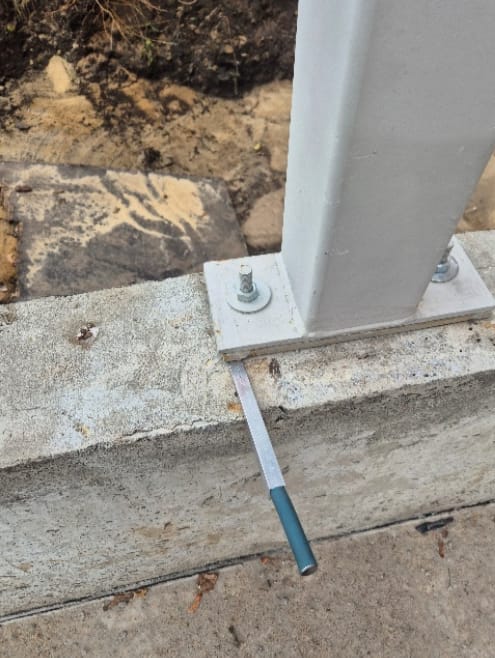

Четыре позиции сняты по существу, а не по формальности. Неровности цоколя до 20 мм закрываются последующими работами. Короткие высокопрочные болты в 36 фланцевых узлов не подлежат замене: моменты затяжки соблюдены, прилегание поверхностей плотное, перекосов нет, класс прочности болтов и гаек соответствует проектному. Разница отметок чистового пола до 20 мм укладывается в нормативные допуски. Перенос вертикальной связи в соседний пролёт — не дефект монтажа, а изменение в рабочей документации, ответственность за содержание которой по договору несёт заказчик.
Стоимость устранения всех недостатков — 174 571,28 руб. Это около одного процента от стоимости выполненных работ. Ровно та цифра, которая противостоит удержанию по одностороннему протоколу разногласий.
Одна из трёх оставшихся позиций адресована заказчику. Коррозия металлоконструкций возникла из-за простоя объекта в неблагоприятных погодных условиях, а простой вызван действиями заказчика — значит, и последствия нарушения требований к защите конструкций лежат на нём.
Продление сроков обосновано двумя независимыми способами. По метеорологическому архиву за три ключевых месяца — 33 дождливых дня, что делало земляные работы и бетонирование промышленных полов технологически невозможными. По изменениям технического задания — три корректировки заказчика, каждая из которых требует полного технологического цикла: приостановка, согласование, возможный демонтаж, заказ материалов, повторное выполнение. Суммарное обоснованное смещение — до 54 календарных дней.
Работы вне сметы подтверждены и оценены. Изменение входных групп, изменение фасада, дозаливка цоколя и устройство ниш по заведомо некорректному заданию — 8,8 м³ монолитного бетона и 22,9 м² полов по расценкам договора. По нишам отдельно зафиксировано, что подрядчик предупреждал о непригодности задания, а заказчик настоял, — это и определяет, кто компенсирует затраты.
Найдены обстоятельства, о которых подрядчик не заявлял. Строительство велось без разрешения на строительство, без градостроительного плана участка, без результатов изысканий и технических условий — то есть риски самовольной постройки принял на себя инициатор строительства. Отдельно: в реквизитах договора указан ИНН, принадлежащий другому юридическому лицу.

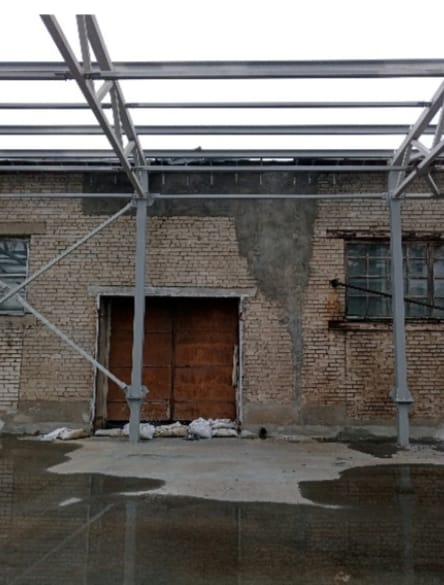

Причинно-следственная цепь по рискам: изменения технического задания и спор об оплате → приостановка работ → объект остаётся в открытом контуре без консервации → атмосферные осадки плюс сток талых и ливневых вод с кровель заказчика площадью около 10 тыс. м², направленный на площадку → размывание и суффозия песчаного основания под промышленным полом, переувлажнение грунтов основания цоколя, ускоренная коррозия незащищённых металлоконструкций → рост объёма восстановительных работ, который снова будет предъявлен подрядчику.
Что это дало заказчику
Претензия по качеству сжалась до одного процента от суммы договора. 174,6 тыс. руб. против семнадцати миллионов выполненных работ — это уже не аргумент для удержания оплаты, а рабочий вопрос, закрываемый за несколько дней.
Удержание по одностороннему протоколу разногласий лишилось основания. Сумма, вычтенная заказчиком самостоятельно, противопоставлена рассчитанной по государственным сметным нормативам.
Сроки защищены отдельным блоком. Даже если бы спор по дефектам был проигран полностью, 54 календарных дня обоснованного смещения остаются в силе: они опираются на метеоархив и на собственные действия заказчика, а не на оценку качества работ.
Работы вне сметы перестали быть безвозмездными. Каждая посчитана по расценкам, которые заказчик сам же и согласовал в приложении к договору, — спорить о цене он не может, остаётся спорить только о факте, а факт зафиксирован актами и осмотром.
Риск будущих разрушений переадресован заранее. Объект не законсервирован, и заключение фиксирует, почему и по чьей вине. Когда через полгода песчаное основание размоет, а металл покроется коррозией, вопрос об ответственности уже решён этим документом.
Позиция подрядчика усилена там, где он сам её не видел. Отсутствие разрешительной документации и ошибка в реквизитах договора — обстоятельства, которые подрядчик в задании не заявлял и которые меняют расстановку сил в споре целиком.
Другие наши работы
Определение стоимости работ на хирургическом корпусе онкодиспансера Хирургический корпус БУЗ ВО «Воронежский областной клинический онкологический диспансер»
Экспертиза фасадных решений общежития ВГТУ Общежитие на 300 мест ФГБОУ ВО ВГТУ, г. Воронеж
Экспертиза качества ремонтных работ по претензии заказчика Два пассажирских санузла в здании аэровокзала крупного российского аэропорта Похожая задача?
