Экспертиза объёмов и качества строительства водопроводных сетей
6 фото Объект
Наружные сети хозяйственно-питьевого водоснабжения села. Строительство по муниципальному контракту, объект не завершён.
- Трасса по проекту — около 6860,7 м, трубы ПЭ100 SDR11 диаметром 63 и 20 мм

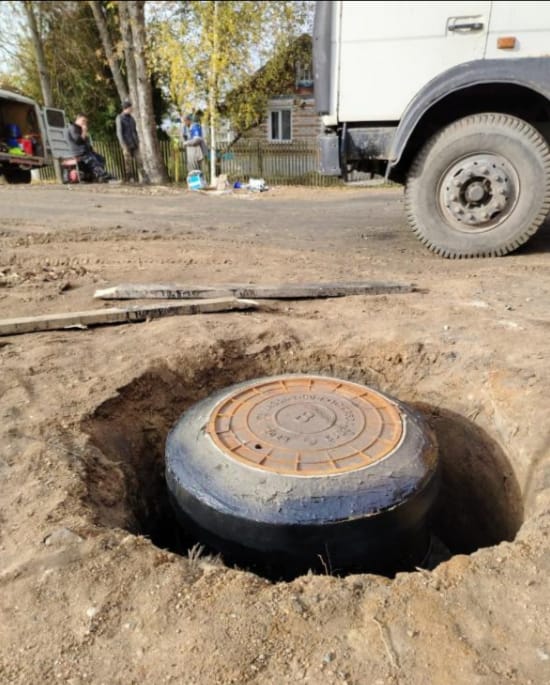

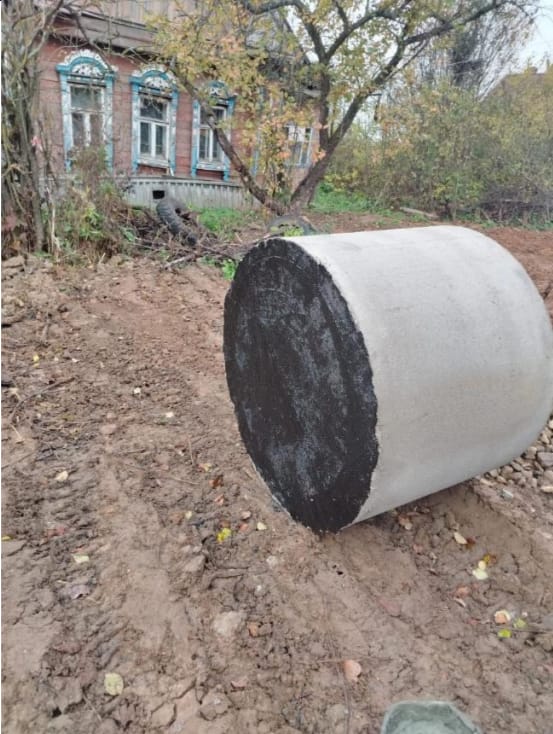

- Сооружения — сборные железобетонные колодцы (серия 3.900.1-14), футляры на переходах, закрытый переход методом ГНБ, скважины с ограждениями
- Проект шифр 01807-23; 12 локальных смет, 277 сметных позиций
- Большая часть результата — скрытые работы: уложенные и засыпанные трубопроводы, основания траншей, обратная засыпка
Заключение специалистов № 28852, комиссионное. Натурное обследование — 10.07.2026, в присутствии представителей заказчика, подрядчика и органа строительного контроля.
С какой проблемой обратился заказчик
Стройка стояла с марта. Орган строительного контроля двумя актами зафиксировал 47 замечаний и письмом приостановил работы; подрядчик ушёл с объекта. Часть объёмов при этом уже предъявлена к приёмке по КС-2, а трасса — в земле.
Версия, лежащая на поверхности: акты контроля — готовое доказательство, остаётся требовать переделки и не принимать объёмы. Спор строился на том, что 47 замечаний говорят сами за себя.
Слабых мест здесь два. Замечание без привязки к месту и измеримого параметра невозможно проверить на объекте — в суде оно не подтверждается ничем, и тогда вопрос об ответственности за четырёхмесячный простой разворачивается в обратную сторону. Второе: объём лежит под землёй, а вскрывать 6,8 км трассы нельзя ни по срокам, ни по стоимости, ни по требованию сохранности объекта.
Как мы сформулировали задачу
Задачу разделили на два независимых факта: сколько работ выполнено фактически и какие из заявленных нарушений существуют на объекте. Акты контроля не приняли за исходное условие — проверили их на пригодность к проверке.
Отсюда три метода. Объёмы — сплошной обмер по каждой позиции всех 12 смет, с сопоставлением трёх величин: смета — предъявлено по КС-2 — выполнено фактически. Скрытые работы — расчётно-аналитический метод без вскрытия. Замечания — проверка на идентифицируемость: место, измеримый параметр, метод фиксации; без любого из трёх наличие недостатка по материалам не подтверждается. Отдельно проверили, кем и в какой форме оформлено приостановление работ.
Нормативная база: ФЗ № 384-ФЗ, ГрК РФ (ст. 48–53), ФЗ № 102-ФЗ, ПП РФ № 468, СП 31.13330.2021, СП 129.13330.2019, СП 45.13330.2017, СП 22.13330.2016, СП 48.13330.2019, СП 63.13330.2018, СП 13-102-2003, ГОСТ 31937-2024, ГОСТ 26433.2-94, ГОСТ 8020-2016, ГОСТ 13015-2012, ГОСТ 22690-2015, ГОСТ 17624-2021, ГОСТ 18105-2018.
Что мы сделали
- Проанализировали контракт, проект 01807-23, 12 локальных смет, акты КС-2, исполнительную документацию, акты строительного контроля и паспорта качества на железобетонные изделия.
- Выполнили сплошной обмер по 277 позициям — пикетажный обмер трассы между колодцами, обмер выемок с расчётом объёмов по формулам траншеи и призматоида, поштучный подсчёт колодцев и металлоконструкций.
- Исследовали скрытые работы расчётно-аналитическим методом — без вскрытия, с оценкой расхождения предъявленного и фактического объёма через технологическую погрешность.

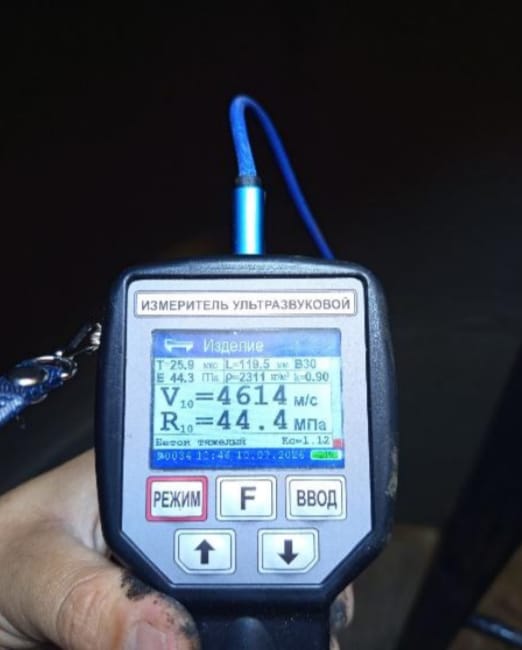

- Определили прочность бетона двумя независимыми неразрушающими методами — ударного импульса и ультразвуковым, на одних участках, с переводом в класс по формуле обеспеченности 0,95.
- Проконтролировали защитный слой и арматуру, геометрию изделий и выполнили визуально-измерительный контроль аттестованным специалистом ВИК уровня 2.
- Проверили каждое из 47 замечаний на возможность идентификации на объекте, а также полномочия и форму приостановления работ.
Что установили
Объём зафиксирован позиционно. Из 233 предусмотренных сметами позиций по 154 фактический объём соответствует сметному, по 11 работы выполнены частично, по 68 выполнение не подтверждено; дополнительно выполнены 17 позиций вне смет. В сводную ведомость вошли 182 позиции с подтверждённым числовым объёмом. Работы на 10.07.2026 не завершены.
Ни одно из 47 замечаний не подтвердилось. Значительная часть оформлена без привязки к пикету, оси или колодцу, без фактического и требуемого значения, метода и средства измерения; ряд обоснован ссылкой на терминологический стандарт, который не устанавливает технических требований; часть квалифицирована по организационным, а не техническим основаниям. Такие замечания лишены свойства проверяемости.

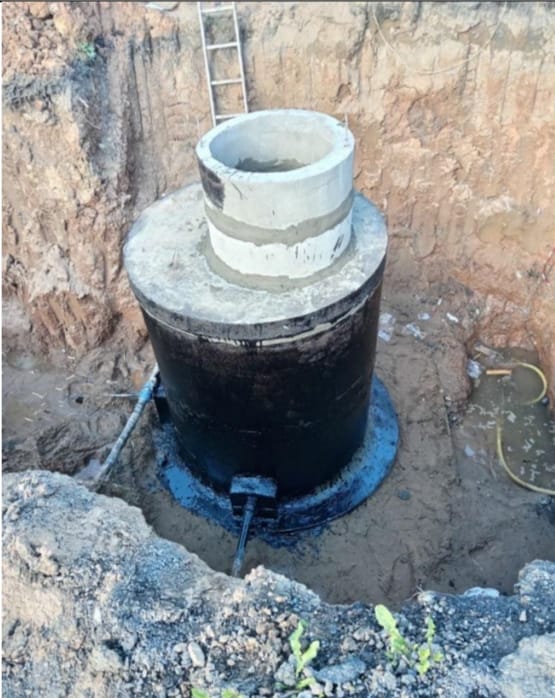

Один реальный недостаток нашли мы, а не контроль. Колодец поз. 2 сети В1 негерметичен — грунтовая вода поступает в рабочую камеру. По ГОСТ 15467-79: скрытый, устранимый, значительный. Причина не в изделиях — по паспортам применён бетон W6 при проектном W4, — а в качестве монтажа и герметизации стыков.
Качество изделий подтверждено инструментально. Прочность бетона 35–42 МПа по двум методам, в пересчёте — класс В25–В30 при проектном В20 для колодцев и В25 для сооружения. Защитный слой 35–50 мм при минимуме 30–40 мм, геометрия в допусках, недопустимых дефектов по ВИК нет. Отдельно зафиксировано отсутствие заводской маркировки изделий: паспорт партии невозможно соотнести с конкретным изделием в сооружении.
Приостановление работ оформлено ненадлежащим субъектом и в ненадлежащей форме. Орган строительного контроля не является стороной договора подряда: последствие выявленных недостатков по ч. 6 ст. 53 ГрК РФ — устранение и повторное освидетельствование. Право приостановить работы принадлежит стороне договора и реализуется по ст. 715, 716, 719 ГК РФ. Письмо органа контроля обязанности прекратить работы не порождает.
Причинно-следственная цепь простоя: замечания без привязки и измеримого параметра → невозможность идентифицировать недостаток на объекте → приостановление письмом лица, не являющегося стороной договора → прекращение работ подрядчиком → 68 позиций без подтверждённого выполнения → спор об объёмах, оплате и ответственности за простой.
Что это дало заказчику
Простой получил правовую квалификацию. Основание, на котором стройка стояла четыре месяца, разобрано по субъекту, форме и последствиям — с нормой под каждым тезисом. Это меняет расстановку рисков в споре об убытках и сроках.
Объём перестал быть предметом спора. 182 позиции с числовым объёмом, полученным поверенными средствами измерения, — готовая база для расчётов по КС-2 и для завершения контракта.
47 замечаний сняты проверкой, а не возражением. По каждому показано, почему его нельзя идентифицировать на объекте. Возразить на такую конструкцию можно только новыми актами — с привязкой и измерениями.
Найденный недостаток укрепил заключение, а не ослабил. Документ, который находит один реальный дефект и не находит сорока семи заявленных, читается иначе, чем документ, не находящий ничего.
Заключение подготовлено с расчётом на оспаривание. Каждый вывод привязан к измерению или норме, все применённые средства измерений приведены с номерами свидетельств о поверке, ограничения вынесены отдельным разделом: выводы даны на дату обследования, вскрытие не выполнялось, для уточнения причин негерметичности нужен лабораторный контроль водонепроницаемости бетона. Оппоненту нечего предъявить сверх того, что специалисты указали сами.
Другие наши работы
Экспертиза фасадных решений общежития ВГТУ Общежитие на 300 мест ФГБОУ ВО ВГТУ, г. Воронеж
Строительно-техническая экспертиза авиационного ангара Сборно-разборный тёплый авиационный ангар
Экспертиза качества ремонтных работ по претензии заказчика Два пассажирских санузла в здании аэровокзала крупного российского аэропорта Похожая задача?
Расскажите о ней — подберём эксперта и подскажем, как решался похожий кейс
